【开门红】唯有青山不可负——北投能源公司跨省项目实现“开门红”

作者:广西北投能源投资集团有限公司 浏览: 发表时间:2025/4/10 20:58:43

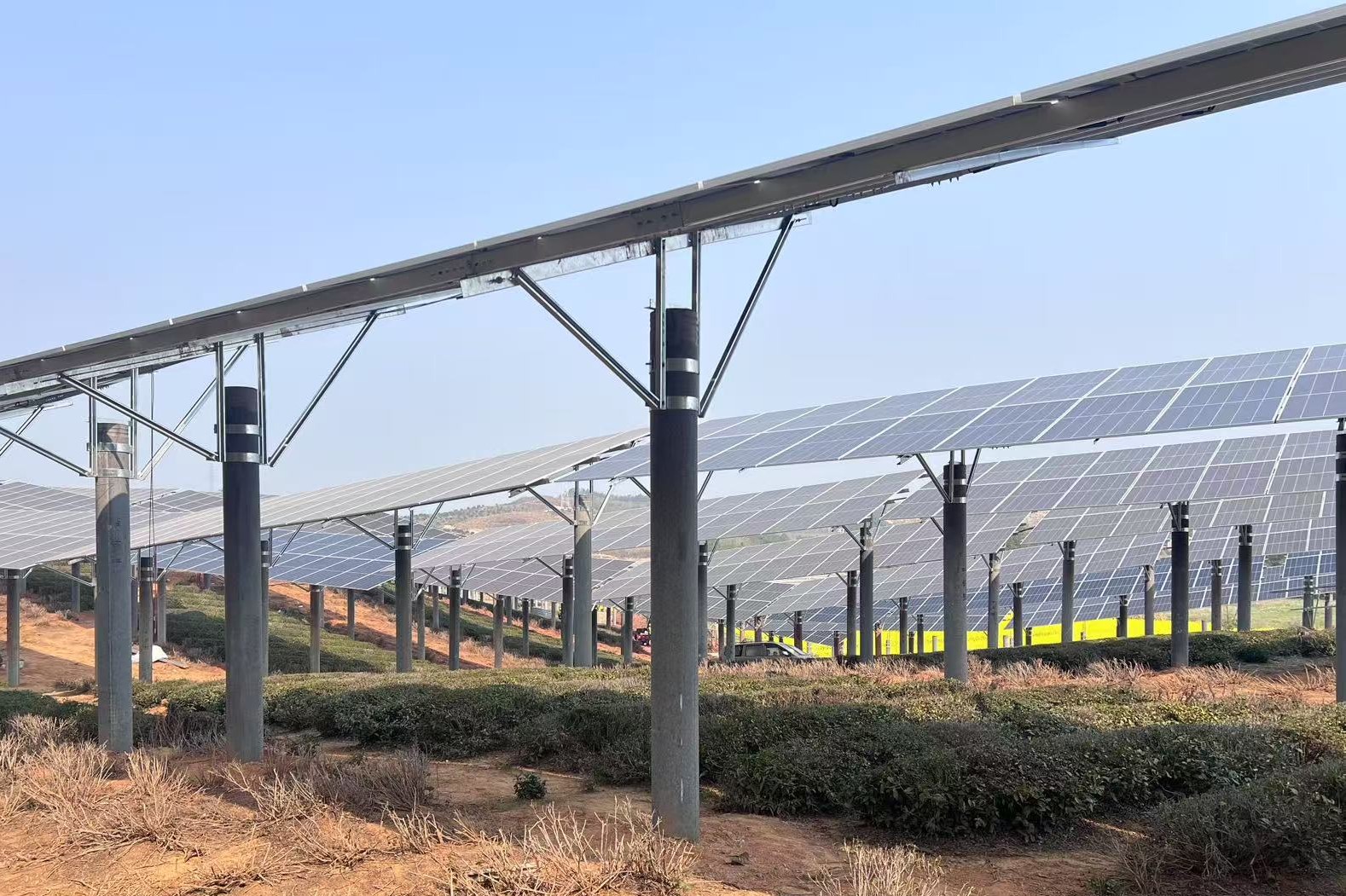

春山谷雨前,并手摘芳烟。远在安徽的一个山岗上,一排排整齐的光伏板在青翠茶树间拔节伫立,与茶园交相辉映、相辅相成。作为北投能源公司首个跨区域重点施工项目,安徽省东至县龙泉镇让塘光伏发电项目(以下简称“让塘光伏项目”)的工程建设在近日取得了较好进展。北投能源公司项目团队以实现一季度“开门红”为目标,坚持“生态优先、绿色施工”理念,确保茶园零污染、茶农零投诉,打造出“项目建设与茶园共生共荣”的标杆范例,为全年高质量发展注入盎然春意。

据悉,让塘光伏项目是国能神皖池州发电有限责任公司池州发电厂二期工程的重要组成部分,为可再生能源建设项目,建设于安徽让塘茶场园,项目光伏电站厂区占地面积约1034.12亩,建设规模为80.0046MWp。

让塘光伏项目建设因地势复杂、山路曲折以及地下通信管网交织等客观因素导致施工材料和设备运输困难,又面临预制管桩材料供应不足的问题。项目团队通过实地调研考察和走访洽谈,优化了供货渠道并重新规划运输路线,使管桩的日进货量从300根提升至500根,有效加快了施工进度。在确保工程质量的同时,项目团队克服了跨区域管理、地质条件复杂等前所未遇的困难挑战,聚力攻坚、抢晴战雨,全力以赴推动项目进程。

截至目前,让塘光伏项目各区域土地清理工作已完成100%,累计完成桩基施工14418根,开关站平整作业及电力线路挖掘工作正稳步推进。自1月开工以来,完成项目总进度的30%,成功实现2025年一季度“开门红”。

据项目负责人韦何韬介绍,为顺利完成一季度产值,北投能源公司构建了一套“权责明确、科学管理”的管理体系,一是实施挂图作战策略,对施工进度和设备材料的供应计划进行了细致规划。二是组织设计技术联络会议,促进设计技术的深入交流。三是根据实际需求,增加人员和物资资源的投入,并定期举行生产计划会议,及时调整进度偏差,确保项目按期、高质量完成。

人勤春不晚,奋进正当时。下一步,北投能源公司将持续秉承北投能源集团“双代会”精神,牢记“项目建设攻坚年”任务目标,恪守绿色、低碳的发展理念,持续推动能源结构转型和可持续发展。让塘光伏项目也将作为奠定公司打开跨省合作项目市场的基石,全体项目人员组成“开疆拓土”先锋队,促进公司业务向全国范围扩展。

(作者:毛文鑫/供图:北投能源公司)


联系我们

地址:广西南宁市良庆区金龙路2号广西能源大厦C、D座19-20层

电话:0771-8059757

图片展示

长按识别二维码关注我们

Copyright© 2019  All Rights Reserved
广西北投能源投资集团有限公司

Copyright© 2020  All Rights Reserved 广西北投能源投资集团有限公司  版权所有

添加微信好友,详细了解产品
使用企业微信
“扫一扫”加入群聊
复制成功
添加微信好友,详细了解产品
我知道了
